一、编制依据
1、《建筑工程施工质量统一验收标准》(GB 50300-2001)
2、《地下建筑防水构造》 (10J301)
3、《地下工程防水技术规范》(GB50108-2008)
4、《地下防水工程质量验收规范》(50208-2011)
5、地下管廊施工图纸
二、工程概况
1、地下管廊一建筑面积266m ,地下管廊二建筑面积2687m ,地下管廊建筑面积共计2953m,管廊底板顶标高-6.05,地下室防水等级为二级。
2、地下室底板、外墙、顶板均按刚性加柔性两道设防,底板、外墙、顶板防水砼抗渗标号为P6,柔性防水采用两层3.0厚双面自粘防水卷材,地下室底板采用50厚C20细石混凝土保护层,地下室外墙及顶板采用60厚挤塑聚苯保温板保护层。
三、施工准备
1、技术准备
(1)在工程开工前组织现场施工人员熟悉图纸,明确本工程的内容,分析工程特点及重要环节,核对本工程各种材料的种类、规格、数量,是否齐全,规定是否明确。
(2)防水材料进场时必须有产品合格证和产品检验报告,进场后在监理工程师的见证下取样、送检,合格后方可在工程中使用。
(3)卷材防水层所用的基层处理剂、胶粘剂、密封材料等配套材料,均应与铺贴的卷材材料相容。
2、施工现场准备
(1)场地平整、表面坡度应符合设计和施工要求。
(2)做好现场卫生、文明的宣传、管理,各种材料、设备进出场需轻放、轻堆。
3、材料、工具准备
(1)主材:高分子自粘防水卷材(3.0mm)。
(2)辅材:水泥、胶水等、PVC防水油膏。
(3)工具:扫帚、拖布、毛刷、料桶、美工刀、刮板、灰刀、滚筒等。
4、人员准备
(1)施工现场负责人、技术负责人做到全盘考虑,认真研究各施工阶段所需投入的人力,做到心中有数,以减少盲目性,避免造成人力的不足或浪费。
(2)工程进度收尾阶段时,要特别重视合理安排工序,交叉作业及成品保护,防止已完工的项目被损坏。
(3)劳动力实施:
1)为确保施工质量,防水工程必须由专业防水队伍进行施工。
2)防水施工小组每组3-4人,共4组,实际人数可根据现场施工需求调整。
四、地下室各部位防水构造
1、地下管廊顶板做法(从下到上)做法:
(1)、回填土
(2)、70厚C20细石混凝土
(3)、60厚挤塑聚苯保温板保温层,抗压强度250Mpa
(4)、10厚低标号水泥砂浆隔离层
(5)、2层自粘高分子防水卷材,每层3厚
(6)、20mm厚1:2.5水泥砂浆找平层
(7)、钢筋混凝土顶板,详见结施
2、地下管廊底板做法(从下到上)做法:
(1)、50厚C20细石混凝土面层
(2)、较薄处15厚1:3水泥砂浆找平扫光
(3)、钢筋混凝土底板,抗渗等级P6,详见结施
(4)、50厚C20细石混凝土保护层
(5)、10厚低标号水泥砂浆隔离层
(6)、2层自粘高分子防水卷材,每层3厚
(7)、20mm厚1:2.5水泥砂浆找平层
(8)、100厚C15细石混凝土垫层
(9)、素土夯实
3、地下管廊侧墙做法(从内到外)做法:
(1)、素土夯实
(2)、60厚挤塑聚苯保温板保温层,抗压强度250Mpa密度大于30KG/m³
(3)、20厚1:3水泥砂浆保护层
(4)、2层自粘高分子防水卷材,每层3厚
(5)、20mm厚1:2.5水泥砂浆找平层
(6)、钢筋混凝土侧墙,详见结施
五、地下室自粘防水施工工艺
1、基层要求
(1)地下室侧墙对拉螺杆已切除,并修补平整,模板拼缝部位已经处理平整。
(2)阴阳转角抹成圆弧形。
(3)基层允许潮湿,基面无明水即可。
2、施工流程

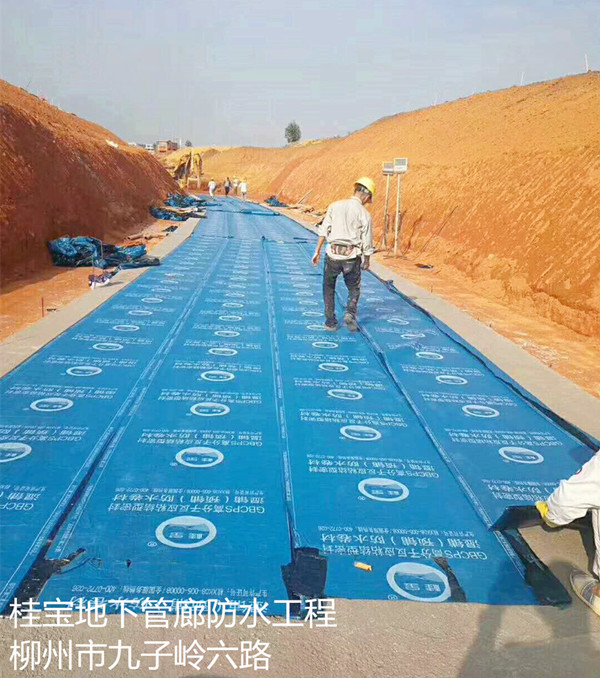

(1)地下室底板:基层清理→定位、弹线→节点加强处理→长、短边搭接粘结双面自粘防水卷材→卷材收头、密封→组织验收→保护层施工
(2)地下室侧墙、顶板:基层清理、湿润→定位、弹线→刷专用基层处理剂→节点加强处理→ 铺设BAC双面自粘防水卷材→滚压卷材、排气压实→长、短边搭接粘结→组织验收→保护层施工
3、施工方法
(1)基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。
(2)涂刷基层处理剂:使用配套基层处理剂,均匀涂刷在基层砼上。
(3)节点加强处理:在节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿墙管道)先做附加层。
(4)侧墙、顶板铺贴防水卷材:揭除防水卷材下表面隔离膜,将防水卷材铺贴在已涂刷处理剂的基层上,卷材采用自粘搭接的方式,长边搭接宽度不小于80mm,短边搭接宽度不小于100mm。
(5)地下室底板采用空铺BAC双面自粘卷材。
(6)滚压卷材、排气压实:用木抹子或橡胶板拍打卷材表面,排出卷材下表面的空气,使卷材与粘结剂紧密贴合。
(7)长、短边搭接粘结:采用自粘搭接方式(在温度较低的情况下,按照国家自粘卷材相关规范,搭接将采用热熔法施工),用手持小压辊对搭接部位进行碾压,排出空气,使之粘贴牢固。
4、施工注意事项
(1)基面一定要坚实、平整、清洁、干燥,无疏松麻面、无浮杂污物;阴阳角做成顺直的圆弧形。
(2)施工防水层之前,须将穿墙或穿板管道及预埋件等安装固定好,以避免在防水层施工好后因打洞凿孔而破坏防水层、留下渗漏隐患。
(3)涂刷基层处理剂时要用力薄涂,厚薄均匀,不漏底,不堆积。基层处理剂干燥后要及时铺贴卷材,否则落上过多灰尘则需重新涂刷。
(4)防水卷材铺贴时,在卷材收口处应临时密封(可用胶带或加厚水泥砂浆密封),以防止立墙收头处水份过快散失。
(5)同层相邻两幅卷材的短边接缝及上下两层卷材之间的所有搭接缝应相互错开1/3—1/2幅宽,以免多层接头重叠而使得卷材粘贴不平服。
(6)粘贴大面卷材时,不要将卷材背面搭接部位的透明隔离膜过早揭掉,以免影响后期粘接
(7)防水层施工完毕后应尽快组织验收,及时隐蔽,不宜长时间暴晒。
(8)当卷材在立面施工且片幅较大时,可在边角部位辅以适当的固定措施。
六、质量标准
1、主控项目
(1)所用材料及主要配套材料必须符合设计要求和规范规定。
检验方法:检查出厂合格证、质量检验报告、现场抽样试验报告。
(2)卷材防水层及其变形缝、预埋管件等细部做法必须符合设计要求和规范规定。
检验方法:观察检查及检查隐蔽工程验收记录。
(3)防水层严禁有渗漏现象。
检验方法:观察检查。
2、一般项目
(1)基层质量:基层坚固、平整,表面光滑、洁净,不得有空鼓、松动、起砂和脱皮现象。
检验方法:观察检查及检查隐蔽工程验收记录。
(2)铺贴质量:铺设方法和搭接、收头符合设计要求、规范和防水构造图。粘结牢固紧密,接缝严密,无破损、断裂、刻痕、砂眼、异状粘结及明显的皱皮、气泡、异状起伏等缺陷。
检验方法:观察检查。
(3)节点质量:转角、管根、施工缝等特殊部位的防水层粘结牢固,封盖严密;做法符合设计和规范规定。检查方法:检查隐蔽工程验收记录。
允许偏差:卷材的铺贴方向正确,搭接宽度允许偏差为-10mm。
检验方法:观察和尺量检查。
七、成品保护
1、地下防水施工工序要组织得当,防水施工完成验收后及时组织保护层施工,地下室外墙防水施工保护层时,要及时组织回填土施工,使卷材防水及其保护层及时隐蔽保护。
2、防水施工完成验收后,及时组织保护层施工,使防水及时隐蔽保护。
3、安装施工进户管线时,注意不得破坏卷材防水及其保护层,施工管理人员及时提醒注意防水保护。
4、必须在防水层上打洞破坏防水层时,应有补救方案经批准后施工,施工时注意检查各道工序质量。
5、底板防水细石混凝土保护层没施工前和施工后强度没达到前,严禁在防水层上堆放各种材料。
6、严禁在卷材防水附近或防水层上使用电焊、火焊,高空在卷材防水部位动用电焊 ,应设防护措施和设直接火盆。
7、卷材施工完后应清理干净,并不得有重物和带尖物品直接放置在卷材防水表面。
8、施工班组和操作人员,野蛮施工造成卷材破坏的,进行罚款和赔偿返工损失。
9、地下室外墙防水保护层采用60厚挤塑聚苯;地下室基坑回填土施工过程中应确保填土料的质量,严禁土中掺杂的石块等重物砸坏防水层。
10、做底板防水保护层时,如有手推车在上行走,应在行车路线上铺多层麻袋或者铺设无残留钢钉的竹胶合板,通过试验可行后方可实施。
11、底板砼保护层采用商品砼,砼通过溜槽运送到地下室基坑内,溜槽底部应铺设竹胶合板,防止砼直接冲击自粘卷材防水层。
12、浇筑砼过程中应随时清扫撒落的砼石子等杂物,防止扎坏防水层。
13、防水层翻边应覆盖木模板,避免钢管等构件扎破。
14、及时修补:防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。如不得已必须在防水层上开洞、钻孔的,应先做好记录,并安排修补。在施工过程中,如发现防水层遭到破损,应尽快组织维修。
八、质量保证措施
1、目标考核:对防水工程质量实行目标管理,确保防水工程质量,确保有关分部工程质量。
2、明确管理体系:在公司技术质量部门的指导下,建立以项目经理为首的项目质量管理体系,全面检测每一分项工程的质量等级,确保质量目标的实现。
3、加强技术交底:加强技术管理,认真贯彻学习国家标准规范及各项质量管理制度,建立岗位责任制,熟悉各类施工图纸,组织各班组召开技术交底会,对施工难点和重点进行讲解。
4、岗位责任制:质量目标分解,将质量责任层层挂牌,层层落实。由质检员行使质量否决权和奖罚权。
5、奖罚制:将班组优良与合格的工资差距拉大,质量评定按施工面各部位分开进行,实行优质重奖,劣质重罚的方法,较大限度地调动工人的积极性。
6、材料进场检查制:严格执行各项材料的检验制度,加强原材料进场的质检和施工过程的检查,各种材料必须接到检验合格通知后,方可使用。不合格的材料不准在工程中使用。防水材料都必须有出厂合格证和试验资料。不同材料必须合理分类、堆放整齐。
7、三检制:质量严格检查,坚持“自检、交接检、专检”三检制。隐蔽工程必须经监理、质监单位验收合格后,方可组织下道工序施工。
九、安全文明施工措施
1、建立安全生产管理体系:项目经理为本工程项目安全生产、文明施工靠前责任人,技术负责人和安全员统一抓各项安全生产、文明施工管理措施的落实工作。
2、上岗前教育:对全体施工人员进行安全生产教育,考核合格后方可上岗,施工前进行安全技术交底。
3、正确使用安全“三宝”:进入施工现场统一着装,必须戴安全帽;高空作业必须系好安全带,安全带与固定物的拉结必须加强检查;建筑物的临边洞口处必须设置安全防护栏杆及警语牌。
4、防雨措施:设专人掌握气象信息,及时作出大风、大雨预报,采取相应技术措施,防止发生事故;禁止在大风、暴雨等恶劣的气候条件下进行室外施工。
5、遵章施工:遵守有关市容、场容管理制度,加强现场用水、排污的管理,做到场地整洁,搞好现场清洁卫生。
6、场地整齐:进入施工现场的各种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以保证道路畅通。
7、工完料清:对施工人员进行文明教育,做到谁做谁清,工完料清,场地干净。
8、控制现场噪音:减少对周围环境的干扰。夜间操作按要求进行。
